图书馆升级改造项目施工进度说明
发布日期:2019-06-05 浏览次数:字号:[ ]

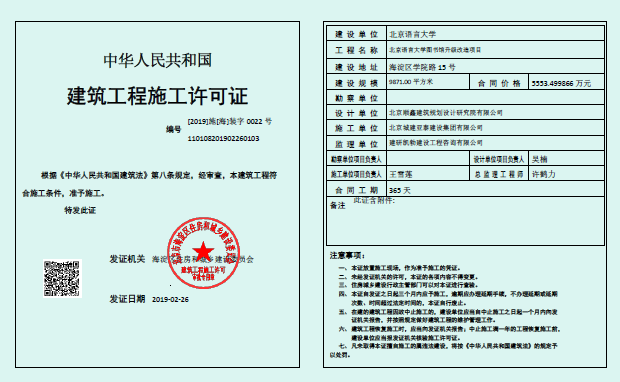

    北京语言大学图书馆升级改造项目施工单位为北京城建亚泰集团有限公司,监理单位为建研凯博建设咨询有限公司,施工计划工期一年,并于2019226日取得施工许可证。本项目已经开工三月有余,现将施工进度情况做简要说明。

一、前期准备:

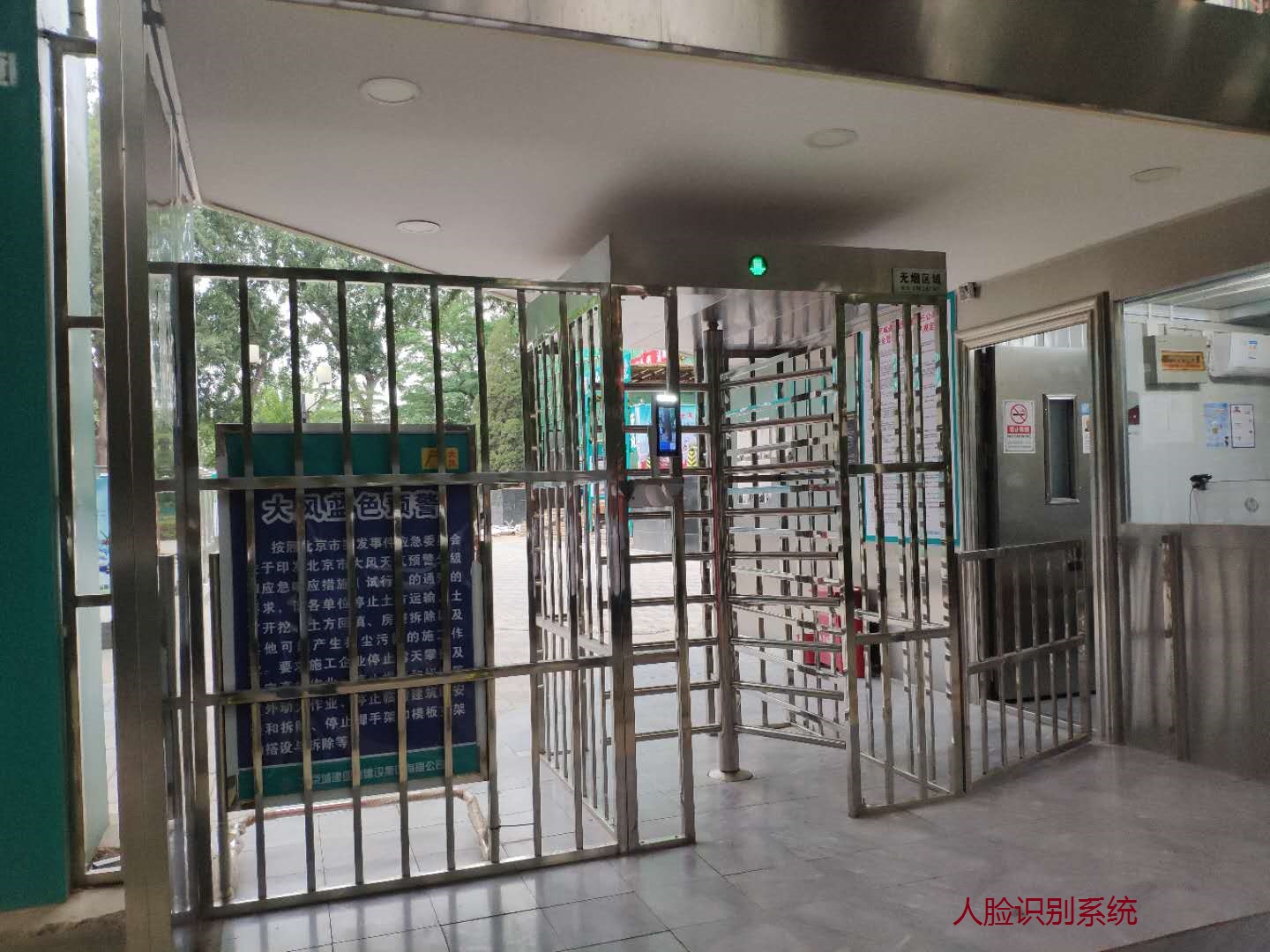

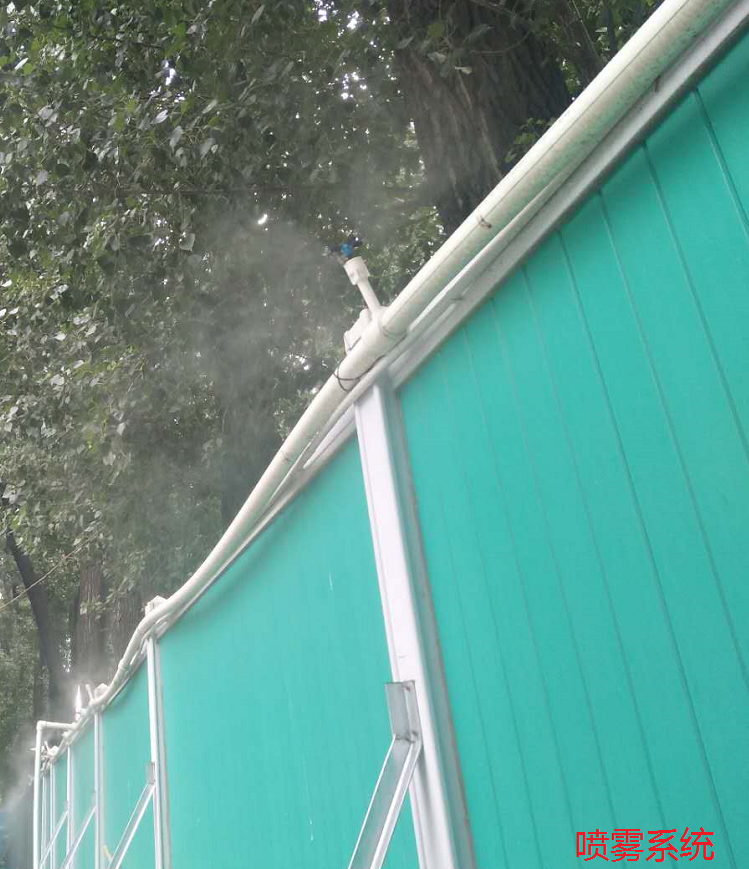

     201931日正式进场,并完成平整场地、搭设围挡、办公用房、住宿用房、食堂等施工前期准备工作。328日正式开始施工。为方便管理、安全管理,工地和生活区出入口设置了人脸识别系统,为有效的控制扬尘,围挡周圈设置了防尘喷雾系统。

微信图片_20190605105724.jpg 微信图片_20190605110635.png

二、工程进度:

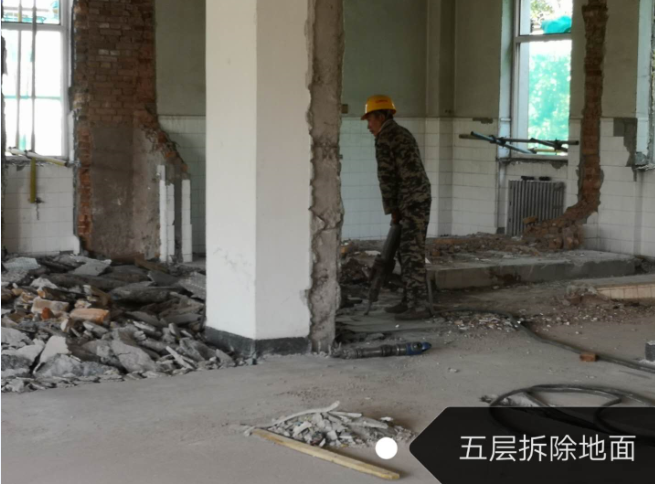

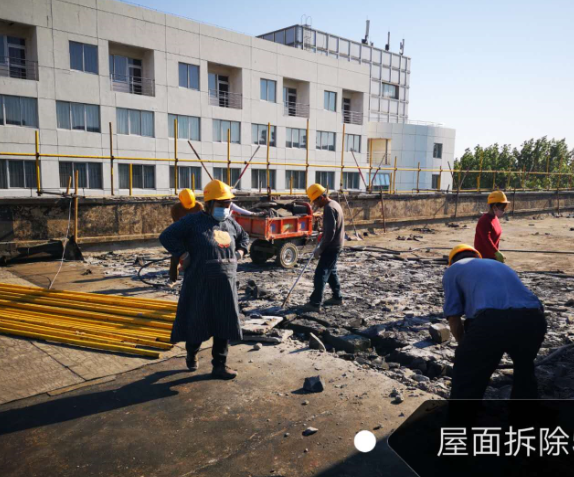

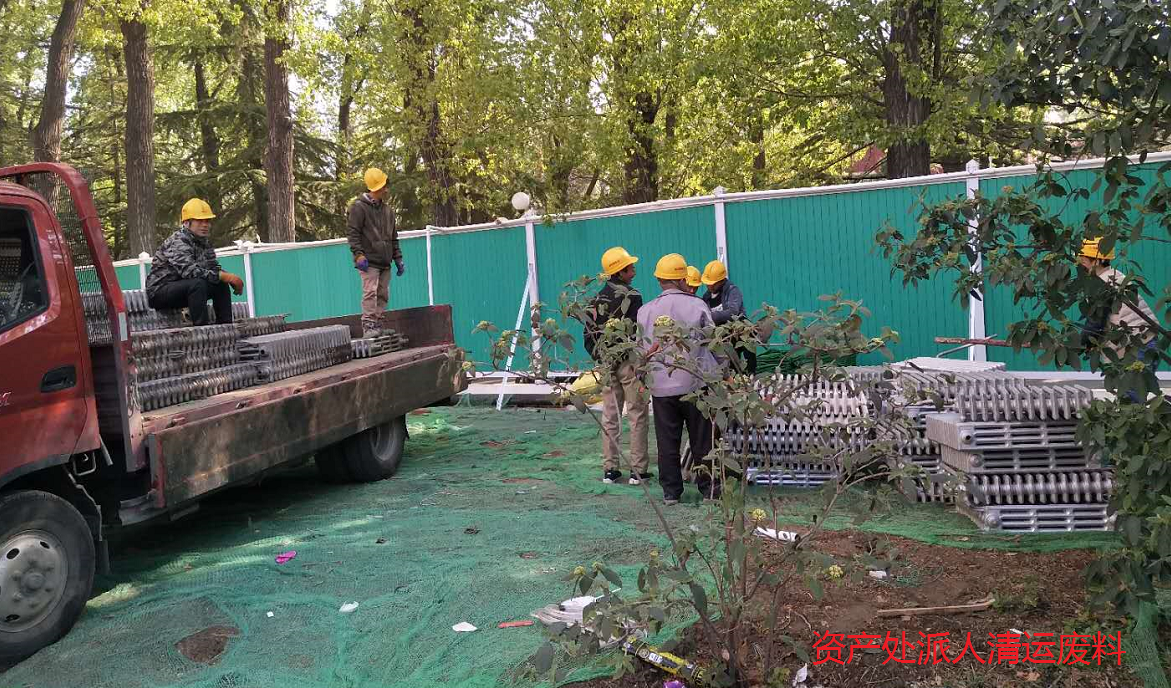

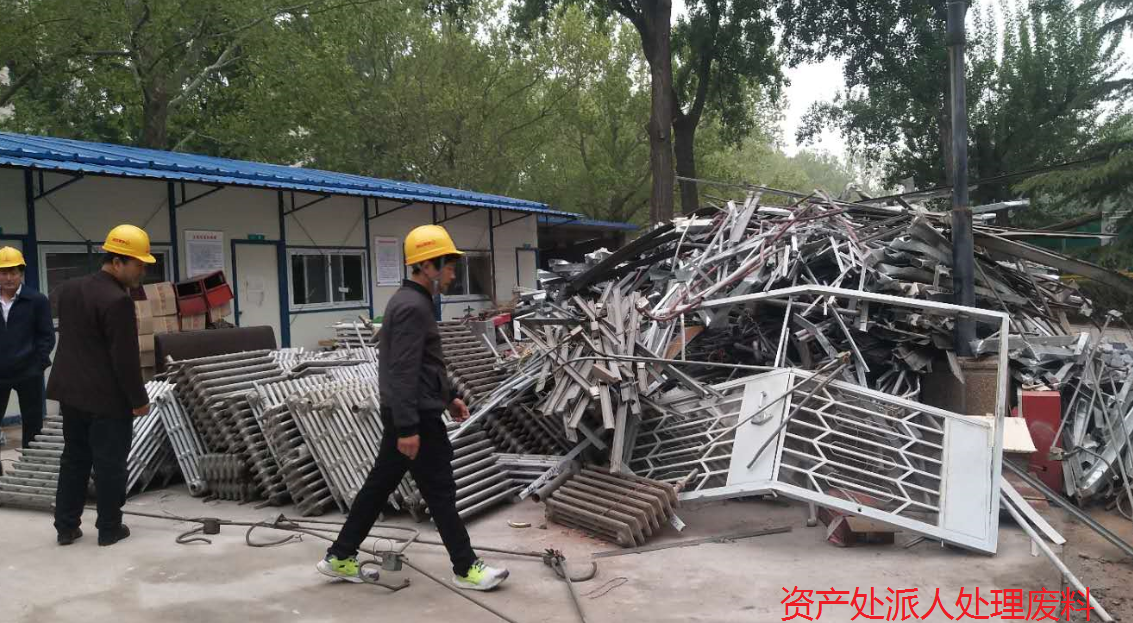

1、  拆除工程于328日正式开始,53日拆除工程完成,拆除的有残余价值的材料一并交于资产管理处处理。

微信图片_20190605111934.png 微信图片_20190605112109.png

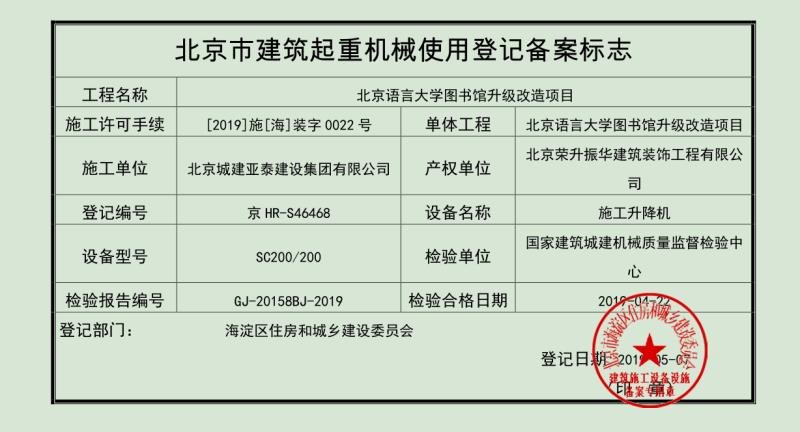

2、  4月12日开始搭设室外电梯,并于4月22日通过第三方检测并备案成功。

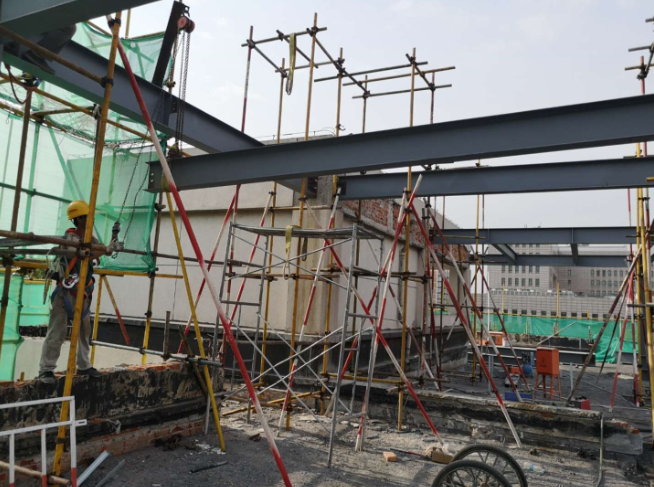

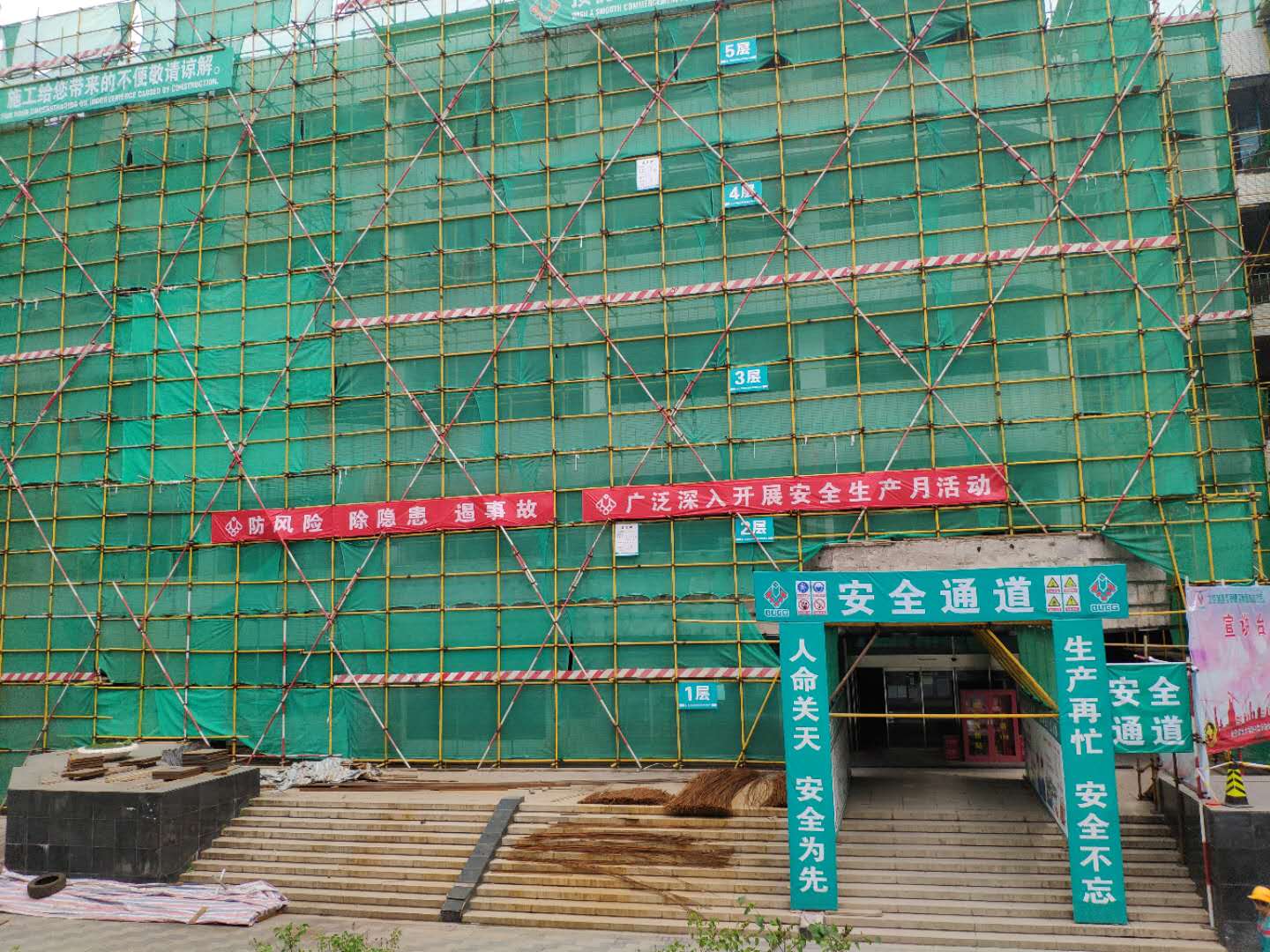

3、4月28日开始搭设室外脚手架,于5月10日完成验收。

微信图片_20190605112824.jpg 微信图片_20190605140659.png

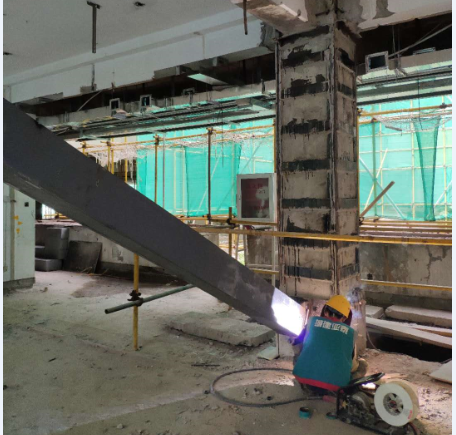

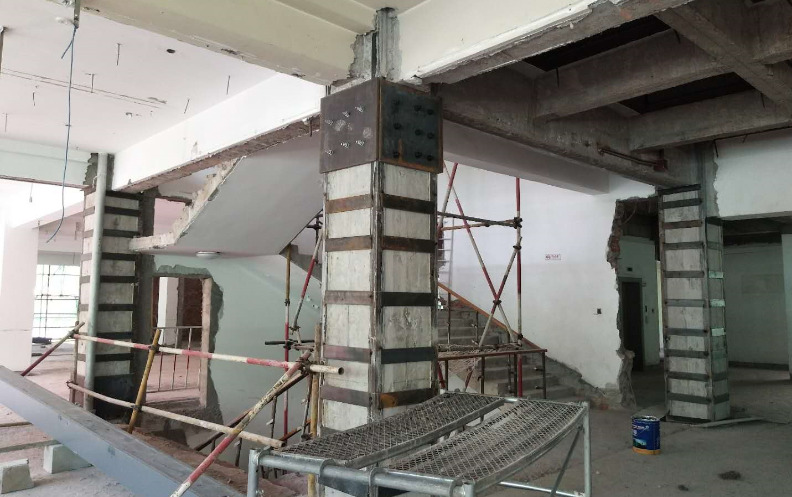

4、加固工程于425日开始施工,目前已完成95%

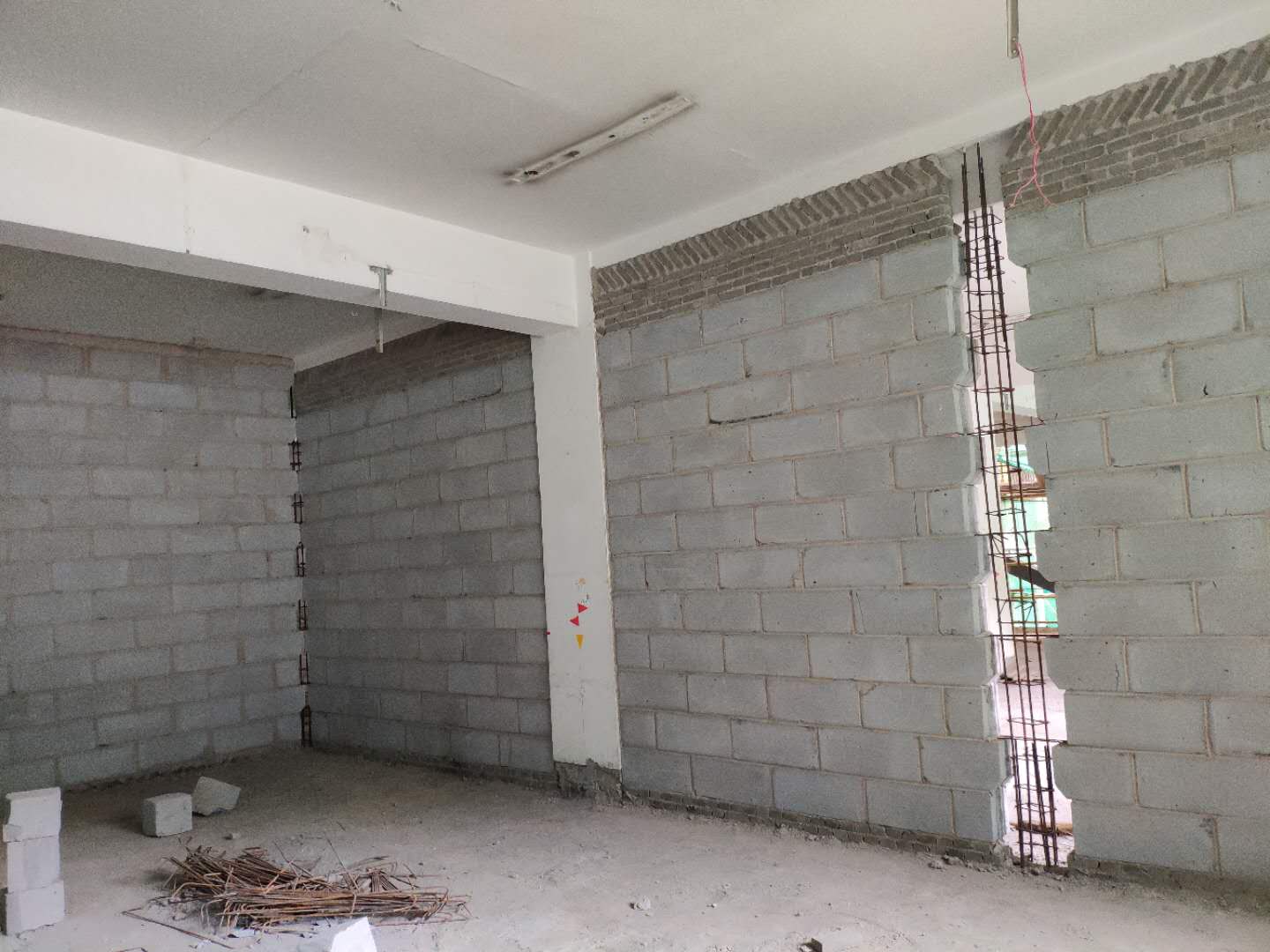

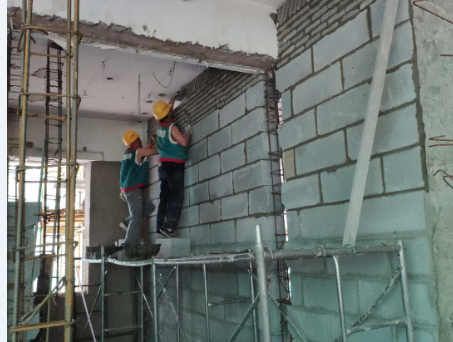

5、  二次砌筑工程于5月11日 开始施工,已完成50%。

微信图片_20190605182109.png 微信图片_20190605112909.jpg

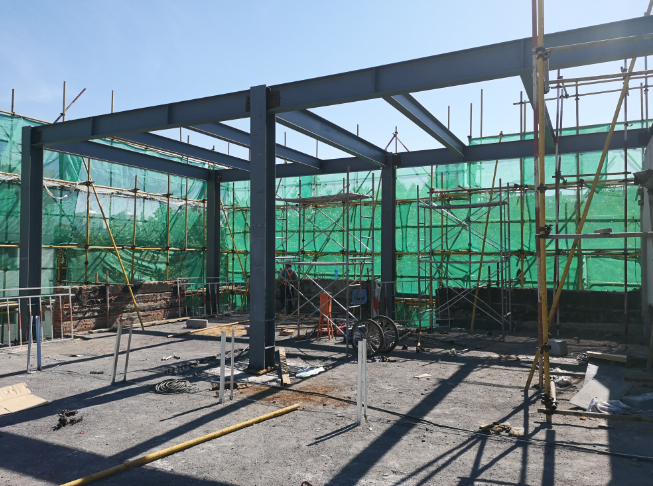

6、钢结构工程于5月19日开始施工,目前已完成50%。

微信图片_20190605140748.png 微信图片_20190605140756.png

三、安全文明施工

      1、每周二下午组织安全生产例会。

       2、法定假期前组织安全联合大检查。

       3、亚泰集团内部例行安全检查及工人安全教育。

微信图片_20190605182545.jpg 微信图片_20190605182841.png

    4、工人食堂正式启用,并取得卫生许可证。

微信图片_20190605140804.png 微信图片_20190605183204.png

    目前,图书馆升级改造工程实际进度和总进度计划基本相符,并未出现施工进度滞后现象,我们也将加大管理力度,合理安排工期,按照合同工期保质保量的完成本项目,及时地交付学校使用。
