北京语言大学基建处

首页导航 部门职能 规章制度 岗位职责 校园建设 联系我们

网站栏目
首页导航
部门职能
规章制度
岗位职责
校园建设
联系我们
图片新闻
新闻动态
通知公告
工程项目
政策法规
友情链接
工程图片

首页导航 >> 新闻动态 >> 正文
新闻动态
基建工作简报(2014年第3期)
发布日期:2014-09-25 浏览次数:字号:[ ]

一、在建工程进展情况

  目前我处负责实施的建设项目共两个,一是礼堂精装修项目,二是综合楼二期人防改造项目。

综合楼二期礼堂精装修项目

  该项目于2014年16日开始施工,截止目前,在参建各方的共同努力下,各项工作进展顺利。目前主要进展情况如下:

  1、入口大厅地面石材铺装完成,石材墙面结晶修理完成。

  2、观众厅地面复合实木地板铺设完成,礼堂座椅的安装工作正在加紧施工。

  3、舞台区和观众厅照明灯安装完成,功放区照明灯具安装完成。

  4、舞台灯光假台口焊接吊装完成,舞台区最后一道木地板的安装正在加紧施工。

  5、入口大厅、观众厅等位置处的空调设备已完成专业施工,接下来将进行空调设备调试工作。

礼堂精装修项目施工已接近收尾阶段,项目的收尾工作正在有条不紊的进行,现在已经开始消防工程的验收工作。我处将积极协调参建各方,力争在保证礼堂装修工程质量的前提下,顺利完成工程的收尾及验收工作,及时交付使用。



                 图1 入口大厅装修图                  图2 观众厅座椅局部装修工程

综合楼二期人防工程改造项目

  按照人防验收主管单位的相关要求,防倒塌棚、临空墙、临战封堵等施工内容已经施工完毕,并通过北京市建设工程质量监督总站人防工程监督站的验收,现已报国家机关事务管理局验收。目前本工程项目验收工作进展顺利,预计能够按照计划完成验收工作。

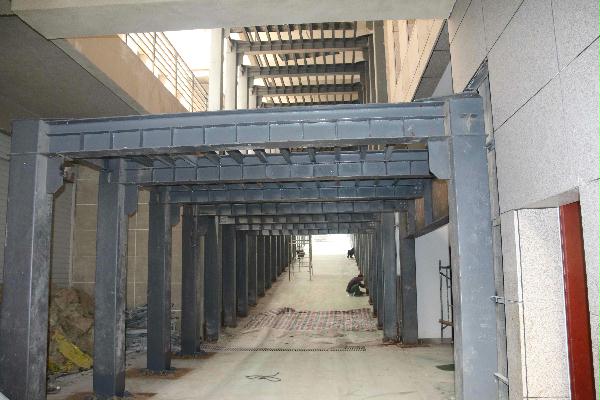

        图3 车库入口处人防工程施工完成情况         图4 车库入口处人防工程施工完成情况

二、前期工作

校园规划工作进展情况

  处对校园规划工作高度重视,规划报批工作仍在加紧办理中。

  20146月9日,我处将校园规划的交评报告报送交通委,并领回《北京市交通委员会建设项目交通影响评价审查受理通知书》,被告知20个工作日内出具交通影响评价审查意见。

  714日,按照交通委意见将交评报告修改后再次报送交通委。

  730日,交通委召集学校方面和交评报告编制单位的相关人员就交评报告的有关问题进行了讨论。

  731日,我处从交通委领取交评报告(修改稿)的审查修改完善通知书。

  从8月1日至今,我处一直积极协调交评报告编制单位和校园规划设计单位,按照交通委要求,对交评报告进行修改、完善,对校园规划进行设计调整和修改,并保持与交通委的沟通、联系。

  学校计划新建的教学综合楼项目的前期工作,我处也在加紧推进。9月12日,编制单位完成了对教学综合楼项目建议书的修改工作,经调整,教学综合楼的计划总投资为1699万元,项目计划周期为25个月。

    9月24日,经学校批准,我处将教学综合楼项目建议书报送教育部发展规划司。




打印本页 关闭窗口
关于我们 | 联系我们

版权所有© 2012 北京语言大学
地址:北京市海淀区学院路15号  邮政编码:100083
联系电话:82303789 传真:82303907
网站建设:信息化办公室 | 内容维护:基建规划处
