一、在建工程进展情况
目前我处负责实施的建设项目共两个,一是礼堂精装修项目,二是综合楼二期人防改造项目。
综合楼二期礼堂精装修项目
该项目于2014年1月6号开始施工。截止目前,在参建各方的共同努力下,各项工作进展顺利。目前主要进展情况如下:
1、观众厅天花涂料喷涂完成,灯具安装完成。
2、入口大厅吊顶安装完成。
3、礼堂观众厅吊顶工程现已完成,吊顶涂料喷涂已完成。舞台区黑色涂料喷涂完成。
4、入口大厅两侧石材干挂已完成80%。
5、舞台灯光机械和音视频专业施工已完成。
6、舞台区、观众厅脚手架已拆出完毕,观众厅地面正在进行施工中,已完成50%,待地面施工完后将进行座椅的安装工作。
7、入口大厅、观众厅等位置处的空调设备专业正在加紧施工中,现已完成工作的70%。
8、礼堂内辅助用房(化妆间、卫生间、服装间等)地砖铺设、 墙面抹灰已完成,部分辅助用房的局部吊顶工程正在施工中。
礼堂精装修项目施工已接近尾声,设备安装将全面展开,同时这也是各类问题比较集中的敏感时期,我处将积极协调参建各方,力争在保证礼堂装修工程质量的前提下,按时交付使用。

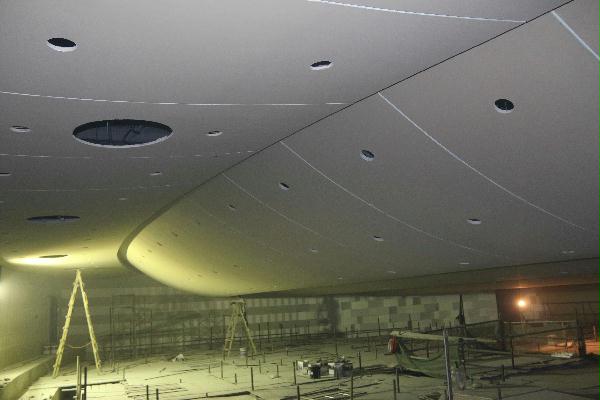

图1 休息厅装修工程 图2 观众厅顶层吊顶装修工程
综合楼二期人防工程改造项目
按照人防验收主管单位的相关要求,施工方正进行防倒塌棚、临空墙、临战封堵等施工内容。目前本工程项目进展顺利,截止目前80%工作已经完成,预计能够按原计划竣工。
图3 车库入口处人防工程施工完成情况 图4 车库入口处人防工程施工完成情况
二、前期工作
校园规划工作进展情况
我处对校园规划工作高度重视,规划报批工作正在加紧推进。
5月8日,路安公司送来《北京语言大学项目交通影响评价报告(初稿)》,我处请校园控规调整论证编制单位——中天伟业建筑设计院对交评报告的数据进行核对,并提出调整停车位数不足等修改意见,要求路安公司修改、整理。路安公司对交评报告修改、完善,充实内容,并采用网格法对校园功能分区进行核算。
6月9日,我处将修改完成的交评报告送交市交通委,并领回《北京市交通委员会建设项目交通影响评价审查受理通知书》。6月20日,我处从市交通委取回审查修改完善通知书并传真发给路安公司,要求其按通知书意见进一步对交评报告进行修改完善,并及早完成。
5月13日,中天伟业打来电话转达规划委详规处的新要求,我处立即联系详规处经办人员,得到答复:根据市规发[2014]575号文《北京市规划委员会关于明确现阶段中心城控规动态维护会项目审查有关工作的通知》中“将项目涉及的人口、产业、交通、环境、水务等论证工作前移” 的要求,认为我校的控规调整在上报市政府前应先征求市环保局和市水务局的意见。之后,我处电话联系这两个部门,给予的答复是要求做环境评估和水资源评估。
期间,我处就校园控规调整的评估问题多次与环保部门、水务部门进行沟通联系。5月27日,我处再次前往市环保局、市水务局,环保局正式答复:根据2013年7月动态维护会的会议纪要和公示结果,我校的控规调整可以不做环境评估,但将来单体申报时要做。水务局正式答复:我校的校园控规调整已于2013年7月获得动态维护会同意,并且规划建筑主要是图书馆和学生宿舍,可以按照原政策执行,校园控规调整不必做水资源评估,但要求我们注意宣传节约用水。水务局经办人当场与详规处电话沟通,表达了本部门的意见。
我处多次联系路安公司并催问交评报告的修改完善情况,直至7月9日,该公司才修改完成并送达我处审阅。7月14日,我处将修改后的交评报告送交通委。
下一步,我处将力争早日得到交通委的审核意见,并反馈规划委,由其上报市政府,从而取得市政府的批复。
