北京语言大学基建处

首页导航 部门职能 规章制度 岗位职责 校园建设 联系我们

网站栏目
首页导航
部门职能
规章制度
岗位职责
校园建设
联系我们
图片新闻
新闻动态
通知公告
工程项目
政策法规
友情链接
工程图片

首页导航 >> 新闻动态 >> 正文
新闻动态
基建工作简报(2014年第1期)
发布日期:2014-05-22 浏览次数:字号:[ ]

一、在建工程进展情况

  目前我处负责实施的建设项目共两个,一是礼堂精装修项目,二是综合楼二期人防改造项目。

综合楼二期礼堂精装修项目

  该项目于2014年16号开始施工,总建筑面积约为5540m2,总投资为4000万。截止目前,在参建各方的共同努力下,各项工作进展顺利。目前主要进展情况如下:

  1、入口大厅南北两侧墙面施工已接近收尾阶段,门厅墙面石材工程正在加紧施工中,其工程量大概已完成50%。

  2、休息厅墙面施工已完成80%,随后将对吊顶工程、墙面涂料粉刷进行施工。

  3、礼堂观众厅吊顶工程造型复杂,施工难度较大,现已完成工程量的70%。观众厅墙面龙骨安装已经完成,随后将对墙面的石材装修进行施工。

  4、舞台新增天桥二层基本完成,一层正在施工,已完成50%。

  5、礼堂内辅助用房(化妆间、卫生间、服装间等)地砖铺设、墙面抹灰已完成,接下来将对部分辅助用房的吊顶工程进行施工。

  6、舞台灯光机械和音视频专业正在进行管线预埋工作,待脚手架拆除后,这两个专业将进行相关设备的安装工作。

  我处积极协调参建各方,力争在保证礼堂装修工程质量的前提下,按时交付使用。

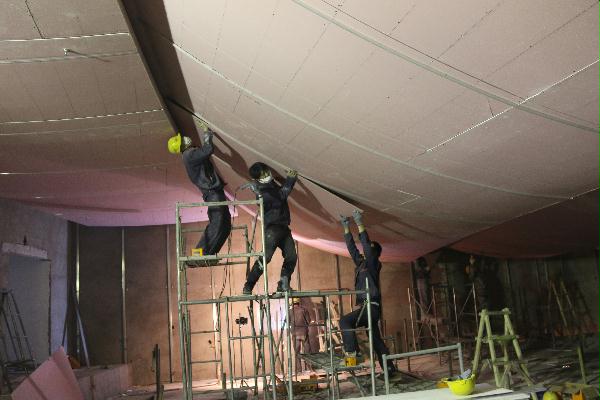

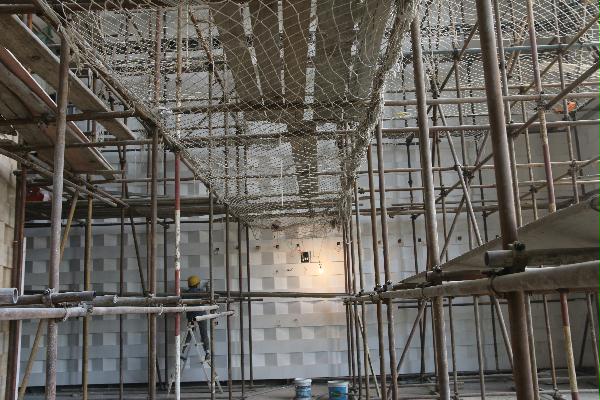

           图1 入口大厅北侧墙面装修工程图               图2 观众厅顶层吊顶装修工程

综合楼二期人防工程改造项目

  该项目位于我校综合楼二期(科研楼、礼堂)工程地下一层、二层,按照人防验收主管单位的相关要求,施工方正进行防倒塌棚、临空墙、临战封堵等施工内容。本项目于2014年418日开工,工期60日历天,计划投资400万元。目前本项目进展顺利,预计能按照计划竣工日期按期完工。

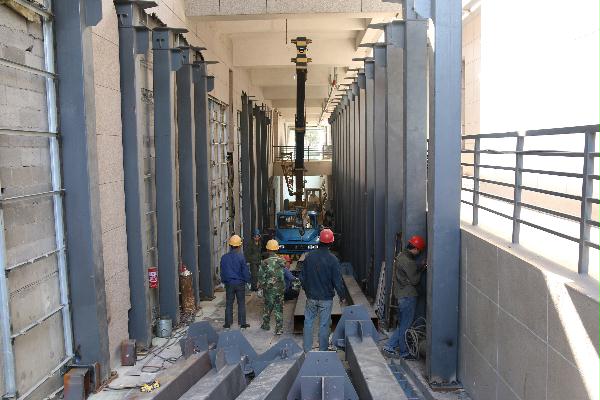

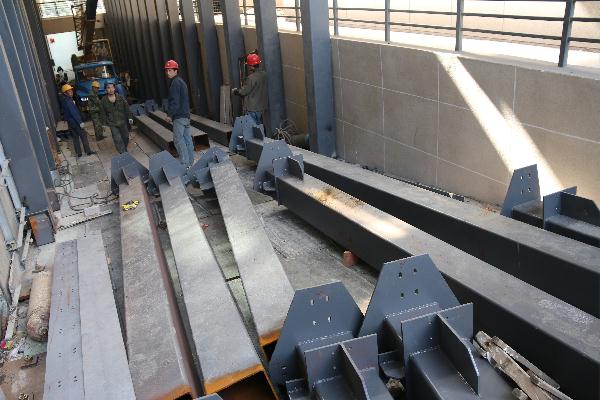

           图3 车库入口处人防工程施工现状             图4 车库入口处人防工程施工现状

二、前期工作

校园规划工作进展情况

  我处对校园规划工作高度重视,一直在规划设计单位、教育部发展规划司、市规委、国管局等部门间沟通、走访,全力推动规划报批工作。

  201312月30日,国管局批复《关于同意北京语言大学办理学院路15号院土地规划调整手续的函》,我处立即领取并送达教育部发展规划司和市规划委员会详细规划处。

  20142月21日,详规处要求我校先进行校园边界坐标点的测绘工作,以备市长批示后出操作图用。

  我处多方联系测绘机构洽谈委托事项。3月14日,我处把资产处提供的办理学校土地证时做过的坐标点测绘成果送交详规处,商请替代校园边界坐标点的测绘结果,得到口头同意。317日,详规处就校园边界坐标点的测绘工作中校园区域划分事宜回复我处:由他们来委托规划委的规划院绘制。

  36日,应详规处要求我处送去了教育部《关于北京语言大学调整校园总体建设规划的复函》。当时,详规处突然提出:按照最新工作程序要求,上报市政府审批校园控规调整需附北京市交通委对交通影响的评价意见,因此,要求我校委托有资质的单位尽快编制交评报告,并报交通委审核后再报市政府。

  我处立即咨询交通委,征询兄弟院校的经验和意见,先后和多家具有资质的机构进行洽谈及比较。经向学校汇报、请示,最后委托路安公司编制交通影响评价报告。5月8日该公司向学校提交报告初稿。

  下一步,我处将抓紧向北京市交通委进行交通评估的申报工作。






打印本页 关闭窗口
关于我们 | 联系我们

版权所有© 2012 北京语言大学
地址:北京市海淀区学院路15号  邮政编码:100083
联系电话:82303789 传真:82303907
网站建设:信息化办公室 | 内容维护:基建规划处
